東日本(50ヘルツ)と西日本(60ヘルツ)で電力を融通するための周波数変換設備(FC)として、岐阜県高山市に建設された中部電力パワーグリッド(PG)飛騨変換所(容量90万キロワット)。2021年3月の運用開始以降、周波数の垣根を越えた電力の安定供給を支えている。21年度に続き22年度も夏冬の電力需給は厳しい想定だ。広域で融通し合う重要性が高まる中、保守拠点となる中部電PG飛騨電力センターは日々の巡視や点検を担い、安定稼働に全力を尽くしている。(西村 篤司)

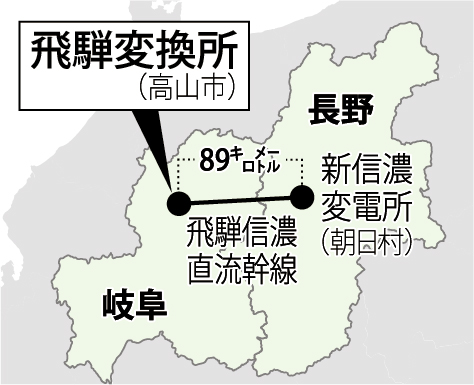

 飛騨変換所は、東京電力パワーグリッド(PG)が長野県側の新信濃変電所(朝日村)に増設した交直変換設備と合わせ「飛騨信濃FC」として運用する。両設備間は亘長89キロメートルの直流幹線でつなぎ、周波数の異なる東西エリア間の電気を融通している。飛騨信濃FCの運開で、日本国内のFC容量は従来の120万キロワットから210万キロワットに増強された。

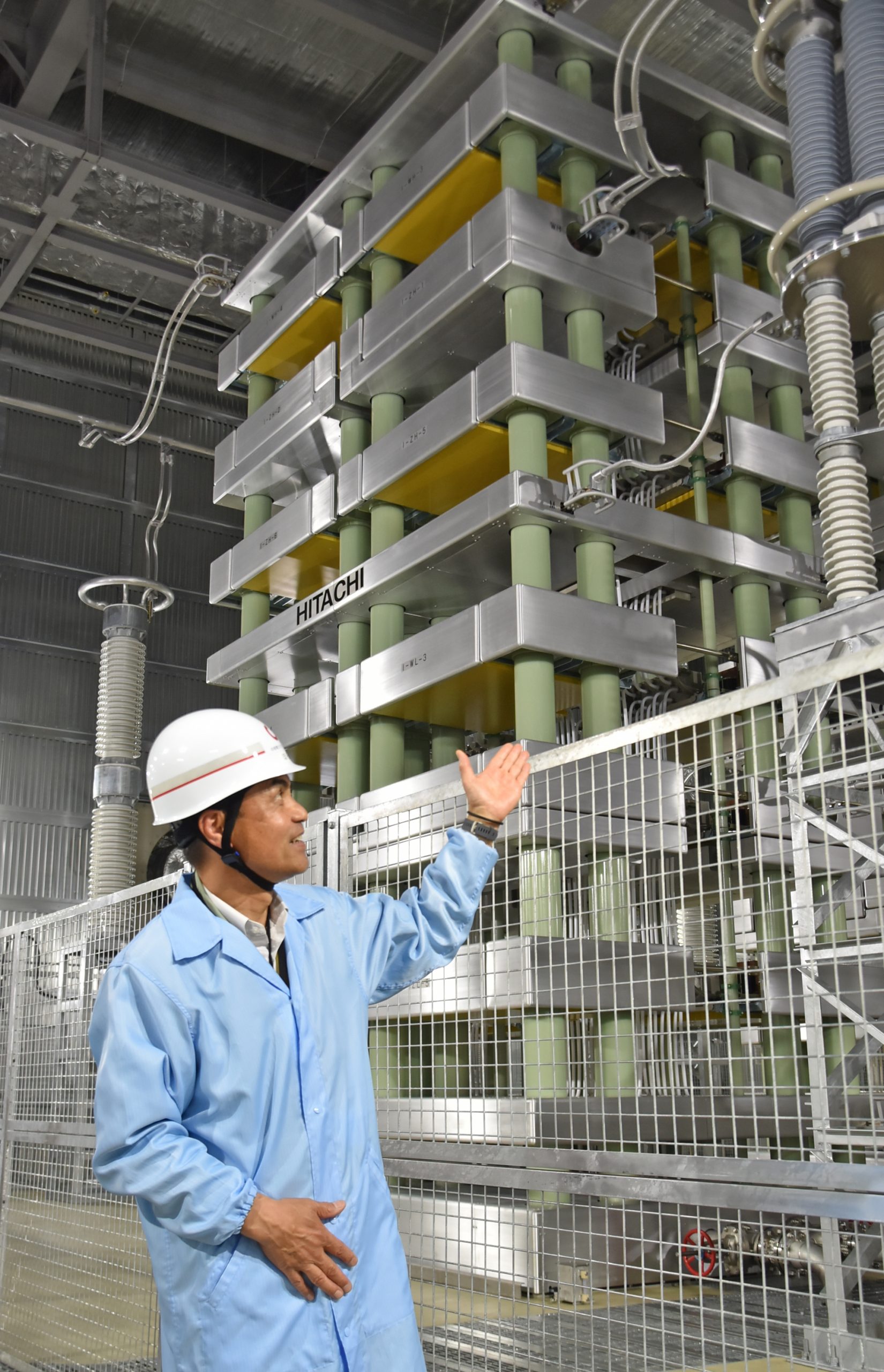

日々の保守に努める飛騨電力センターの洞氏(写真はサイリスタバルブがある交直変換棟)

 飛騨変換所が建設されたのは標高1085メートルの山間部。交流を直流に変換する「サイリスタバルブ」が設置されている交直変換棟や、電流の波形を整える「フィルター」、スイッチの役割を担う「ガス絶縁開閉装置」などで構成される。

 現地は無人対応で、中部電PG基幹給電制御所が遠隔で常時監視を行っている。保守を担う飛騨電力センターは、飛騨変換所から車で1時間超の距離。月に1回は現地で定期巡視に入り、機器の確認を行っている。同センター変電課の洞浩幸専任課長は「万が一のことがあると影響が大きくなる。日々の保守に万全を期している」。

 21年3月末の運用開始から約4カ月後の同年7月、交直変換の心臓部となるサイリスタモジュールの一部部品で故障が発生するトラブルに見舞われた。運用容量の半分にあたる45万キロワットが自動停止。「何の予兆もなく突然の出来事だった」(洞氏)が、すぐに同センターの所員が現地に出向き対応に当たった。

 メーカー社員と連携を図りながら迅速に故障部品を交換。故障発生の翌日には設備の健全性が確認でき、稼働を再開した。わずか1日で復旧したことについて、洞氏は「すぐに現地出向できたことに加え、直営でできる限りのことをやった。故障点を迅速に特定し、所員一丸となって対応できた」と分析する。

 周辺は豪雪地帯。冬の自然環境は特に厳しい。積雪2メートル、氷点下30度に迫る。屋外に設置されている機器は、この気象条件に耐えられる仕様に設計されている。昨冬は念には念を入れて、機器上に積もった雪を下ろす除雪作業を直営で実施。各班6~8人の4班体制でローテーションを回し、約1週間かけて除雪を行ったという。

 需給逼迫の懸念が拭えない中、構造的対策としてエリアをまたぐ広域運用拡大が求められる。飛騨変換所の重要性も高まっている。
